Litoralgas aseguró que Rafaela tendrá más suministro antes de que finalice el Gasoducto Regional II

El CEO de Litoralgas, Dante Dell’Elce, confirmó que en unos seis meses Rafaela podría contar con mayor capacidad de suministro para destrabar nuevas conexiones mientras avanza la obra principal del Gasoducto Regional Centro II, prevista para completarse en 18 meses. Además, aseguró que el proyecto permitirá abastecer la creciente demanda residencial e industrial de toda la región.

Las oficinas comerciales de Litoralgas fueron sede este lunes por la tarde de un anuncio largamente esperado por el entramado productivo y social de la región. Directivos de la empresa distribuidora se reunieron con el intendente Leonardo Viotti, el senador departamental Alcides Calvo y autoridades del Centro Comercial (CCIR) y de la Federación de Industriales de Santa Fe (FISFE) para oficializar el esquema de reactivación y los plazos definitivos del Gasoducto Regional Centro II (GRCII).

El proyecto, que estuvo paralizado desde el año pasado tras el freno generalizado a la obra pública nacional, comenzó formalmente su traspaso de la órbita estatal (ENARSA) a la gestión privada tras meses de complejas negociaciones.

El cronograma: de los 6 a los 18 meses

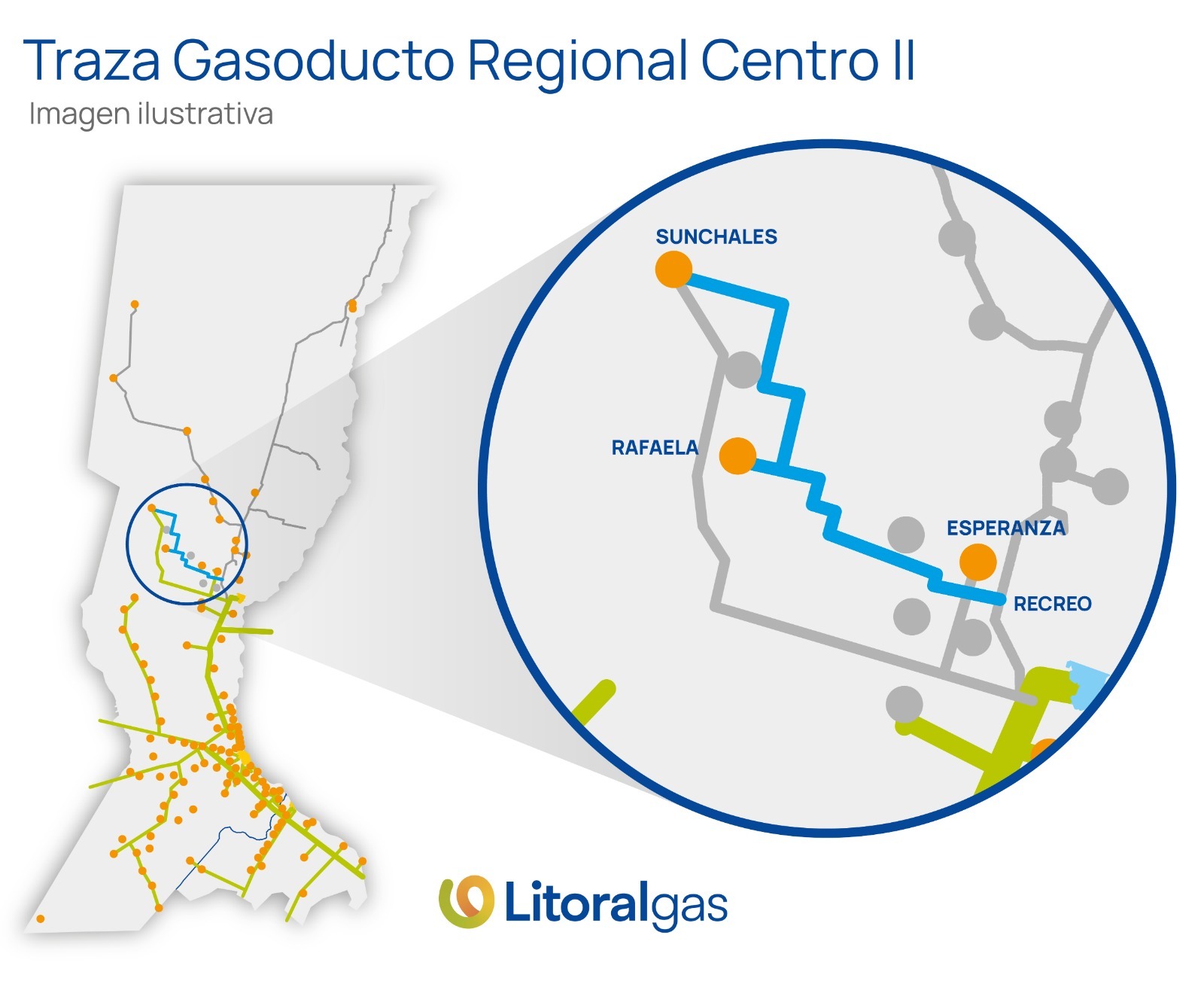

En diálogo con la prensa, el CEO de Litoralgas, Dante Dell’Elce, echó luz sobre cómo impactará la obra en los hogares e industrias de Rafaela y la zona de influencia. El ejecutivo remarcó que, si bien el plazo total para finalizar los más de 140 kilómetros de cañerías de alta presión entre Recreo y Sunchales es de 18 meses (proyectando el fin de obra para finales de 2027), los beneficios se sentirán mucho antes. «Va a haber un desarrollo en etapas. En una primera fase, aproximadamente a unos seis meses del comienzo de las tareas, ya vamos a poder estar ofreciendo mayores suministros de gas en Rafaela», anticipó Dell’Elce.


Esta primera ventaja técnica se logrará mediante la adecuación de dos estaciones reguladoras de presión que ya se encuentran construidas en la ciudad. El trabajo optimizará las presiones del sistema actual y permitirá «destrabar» de forma inmediata factibilidades y habilitaciones de consumo que hoy están congeladas por falta de capacidad técnica; un claro ejemplo de esto es la histórica conexión pendiente del Club Atlético Independiente.

El desafío barrial: construir 200 kilómetros de red

Una vez concluido el ducto troncal que transporta el fluido a gran escala, llegará el verdadero reto logístico para la ciudad: expandir la red domiciliaria. Dell’Elce reveló que el diagnóstico trazado junto al Municipio arrojó una necesidad monumental. «Hoy hablábamos con el intendente Viotti; en el caso particular de Rafaela hay que desarrollar más de 200 kilómetros de redes para cubrir la totalidad del ejido urbano. Es una obra que hay que hacer en etapas y de manera muy ordenada», detalló.

Respecto al financiamiento de estas redes barriales y las conexiones internas de las viviendas, aclaró que exceden al contrato del gasoducto troncal. Mientras Litoralgas aportará lo estipulado por el marco regulatorio, el CEO instó a diseñar un esquema conjunto: «A partir de ahora vamos a trabajar rápidamente para que la Intendencia diseñe un plan. Nosotros aportaremos la visión técnica, pero hay que buscar activamente las fuentes de financiamiento. Estamos contactando instituciones financieras que puedan tener interés en respaldar estos proyectos».

Financiamiento garantizado y «caso por caso» en industrias

Al ser consultado sobre el costo de la infraestructura troncal, el responsable de Litoralgas llevó tranquilidad al asegurar que el financiamiento del gasoducto corre al 100% por cuenta de la empresa al formar parte de sus inversiones obligatorias. El proyecto global demandaba originalmente unos 50 millones de dólares y se requerirán 13 millones de dólares adicionales para su culminación total. Cabe destacar que en abril la distribuidora ya desembolsó 2 millones de dólares para adquirir los derechos técnicos a ENARSA.

La ejecución en el territorio quedará en manos de la UTE conformada por las firmas TGS y SACDE, las mismas empresas que iniciaron el tendido original, lo que agilizará los tiempos de despliegue de las cuadrillas en las próximas semanas.

Por último, Dell’Elce dejó un mensaje dual. Por un lado, alentó a los vecinos que esperan el servicio a avanzar con sus adecuaciones e instalaciones internas mediante gasistas matriculados para ganar tiempo, asegurando que «el suministro va a estar». Por el otro, de cara al sector fabril reunido en FISFE, explicó que la respuesta a la fuerte demanda industrial se evaluará «caso por caso», analizando variables críticas como el volumen de consumo requerido y la distancia física hacia la traza principal del gasoducto.

Lo más leído de la semana

Juegos Suramericanos: se suspenden los fan fest de este domingo debido a las condiciones climáticas

Debido a las alertas meteorológicas vigentes se definió la...

Ya se pueden consultar los días y horarios de las competencias de los Juegos Suramericanos 2026

Los Juegos Suramericanos 2026 ya tienen definida su programación...

Caligaris, Fiesta Bresh y Cacho Deicas, todo lo que propone el Fan Fest este sábado

Este sábado los Fan Fest vuelven a abrir sus...

Gasoducto Regional Centro II: una obra que impactará en 16 localidades de la región

La reactivación del Gasoducto Regional Centro II comienza a...

El Fan Fest de Rafaela vuelve a reunir música y propuestas culturales este domingo

Este domingo 20 de septiembre, Rafaela volverá a ser...

Más de esta sección
